Abschnitt B - Weichs Mitte/Ost

Von der Donauarena bis zur Nibelungenbrücke

Status: in der Detailplanung
Kosten: ca. 4,0 Mio € (nach Wettbewerb)

geplante Schutzmaßnahmen: Deich

Besonderheiten: kann erst nach Fertigstellung von Abschnitt D begonnen werden

Planung durch Planungsgruppe Hochwasserschutz Regensburg
Ingenieur: Goldbrunner, Gaimersheim
Architekt: Prof. Dr. Vittorio Lampugnani, Mailand
Landschaftsarchitekt: Wolfgang Weinzierl, Ingolstadt

Verfahrensablauf

Der folgende Verfahrensablauf zeigt Ihnen im Überblick die Abfolge der notwendigen Schritte von der ersten Entscheidung bis zur Fertigstellung eines Planungsabschnitts. Die mit Datum versehen Aufgaben sind bereits abgeschlossen.

Zu dem jeweiligen Bearbeitungspunkt finden Sie Links, die weitere Informationen oder Ergebnisse bereitstellen.

um den inhalt abrufen zu können mit dem finger die tabellen-spalten nacht rechts schieben
Mit dem Finger von rechts nach links wischen um Tabelleninhalte abzurufen
Verfahrensschritt Zuständigkeit Datum
1 Antrag der Stadt an den Freistaat, die Detailplanungen aufzunehmen Stadt R. 09.08.2006
2 Auftragsvergabe an Planungsteam WWA R. 05.12.2006
3 Erstellung des Bauentwurfs Planungsbüro 15.05.2012
4 Kenntnisnahmebeschluss durch den Planungsausschuss Stadt R.
5 Bürgerinformation WWA R.
6 Information TöB´s, Naturschutzverbände und Vereine WWA R.
7 gegebenfalls Ergänzung / Überarbeitung des Bauentwurfs Planungsbüro
8 Einleitungsbeschluss durch den Planungsausschuss (optional) Stadt R.
9 Antrag / Einleitung des Planfeststellungsverfahrens WWA R.
10 Öffentliche Auslegung der Unterlagen Untere Wasser- rechtsbehörde
(Umweltamt Stadt R.)
11 Stellungnahmen der Träger öffentlicher Belange, Bürger, Verbände etc.
12 Sichtung und Prüfung der Stellungnahmen Untere Wasser- rechtsbehörde
(Umweltamt Stadt R.)
13 Erörterungstermin Untere Wasser- rechtsbehörde
(Umweltamt Stadt R.)
14 Erlass Planfeststellungsbeschluss (Rechtskraft) Untere Wasser- rechtsbehörde
(Umweltamt Stadt R.)
15 Maßnahmenbeschluss des Planungsausschusses und Mittelfreigabe durch die Stadt Stadt R.
16 Mittelbereitstellung; Ausschreibung und Vergabe der zu erbringenden Bauleistungen WWA R.
17 Bürgerinformation zum Bauablauf WWA R.
18 Beginn / Fertigstellung der Baumaßnahmen Baufirma
19 Übergabe an die Stadt Regensburg und Inbetriebnahme WWA R.

= mit Bürgerbeteiligung

Die grafische Version des Verfahrensablaufs kann an Smartphones und kleineren mobilen Geräten nicht effektiv dargestellt werden. Aus diesem Grund ist diese ausgeblendet. Wir bitten um Verständnis.

Die grafische Version des Verfahrensablaufs zeigt Ihnen die gleichen Informationen optisch aufbereitet, jedoch ohne die weiterführenden Links.

Untere Wasser-
rechtsbehörde
Freistaat Bayern
WWA Regensburg
Stadt Regensburg
Öffentlichkeit;
Verbände, Vereine
1

Planungsausschuss, Antrag bei Freistaat Bayern

Datum: 09.08.2006

2

Beauftragung der Planer

Datum: 05.12.2006

3

Bauentwurf

Datum: 15.05.2012

4

Planungsausschuss; Kenntnisnahme- beschluss

5

Bürgerinformation

6

Information der Träger öffentlicher Belange, Vereine

7

Bauentwurf; ggf. ergänzt / überarbeitet

8

Planungsausschuss / Einleitungsbeschluss

9

Antrag bei Unterer Wasserrechts-Behörde auf Durchführung des Planfeststellungsverfahrens

10

Öffentliche Auslegung

11

Stellungnahmen von Bürgern und Trägern öffentlicher Belange

12

Sichtung und Prüfung der Stellungnahmen

13

Erörterungstermin

14

Planfeststellungsbeschluss

15

Planungsausschuss; Maßnahmen- beschluss; Bauvereinbarung

16

Mittelbereitstellung; Ausschreibung und Vergabe der Bauleistungen

17

Bürgerinformationen zum Bauablauf

18

Beginn / Fertigstellung der Baumaßnahmen

19

Übergabe an die Stadt Regensburg und Inbetriebnahme

Eine Walze steht auf dem aufgeschütteten Erdwall.
17. Juni 2004
Weichser Damm

Mitte August Baubeginn am Weichser Damm

Sorge der Bürger: Entstehen durch das Rammen Gebäudeschäden? Auch Finanzierung ist Thema bei CSU - Info Abend.

Ein Bagger steht auf dem Damm und presst eine Metallwand in den Boden

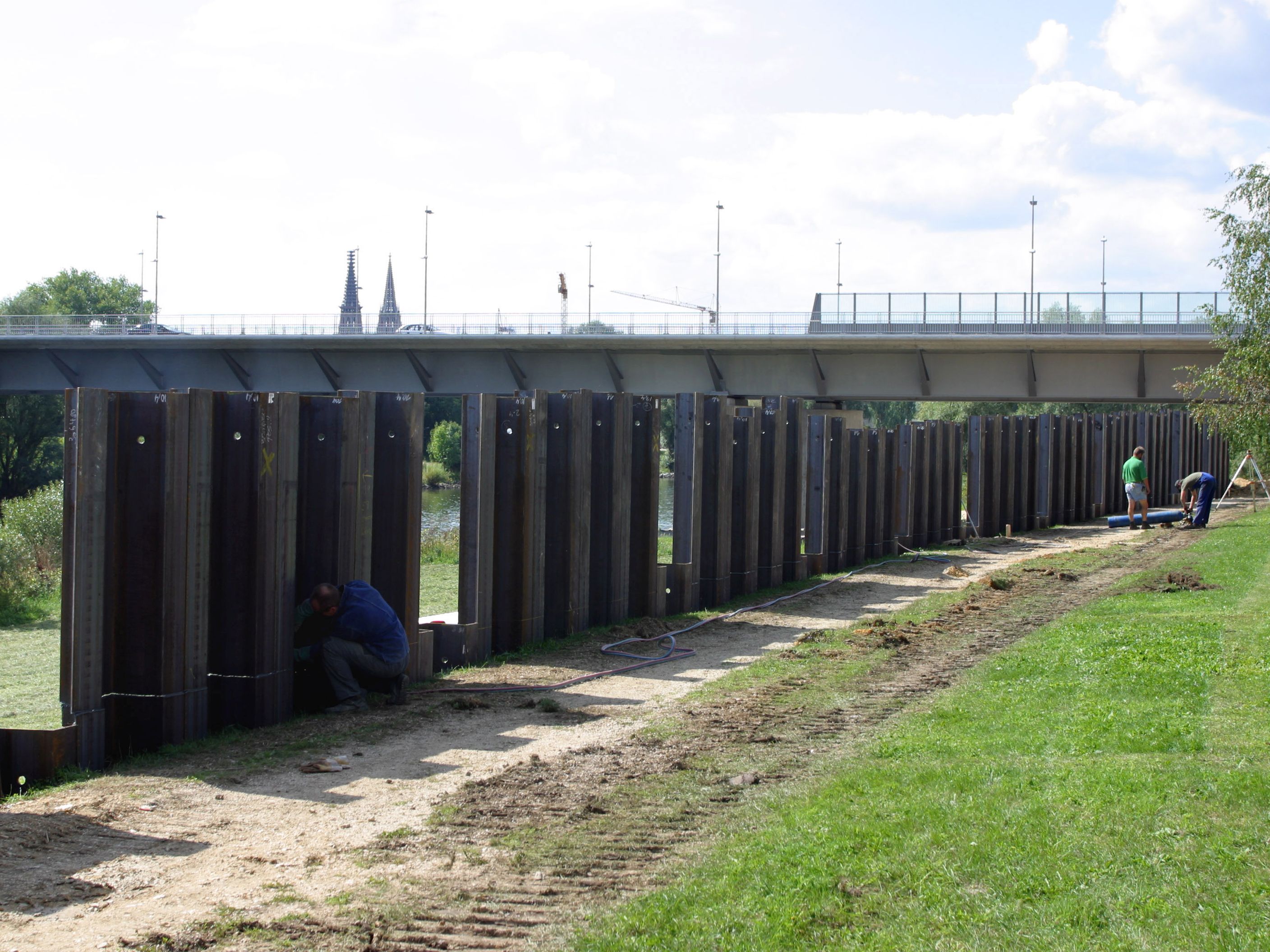

11. Mai 2004
Rammen eine Spundwand im Bereich Weichser Damm

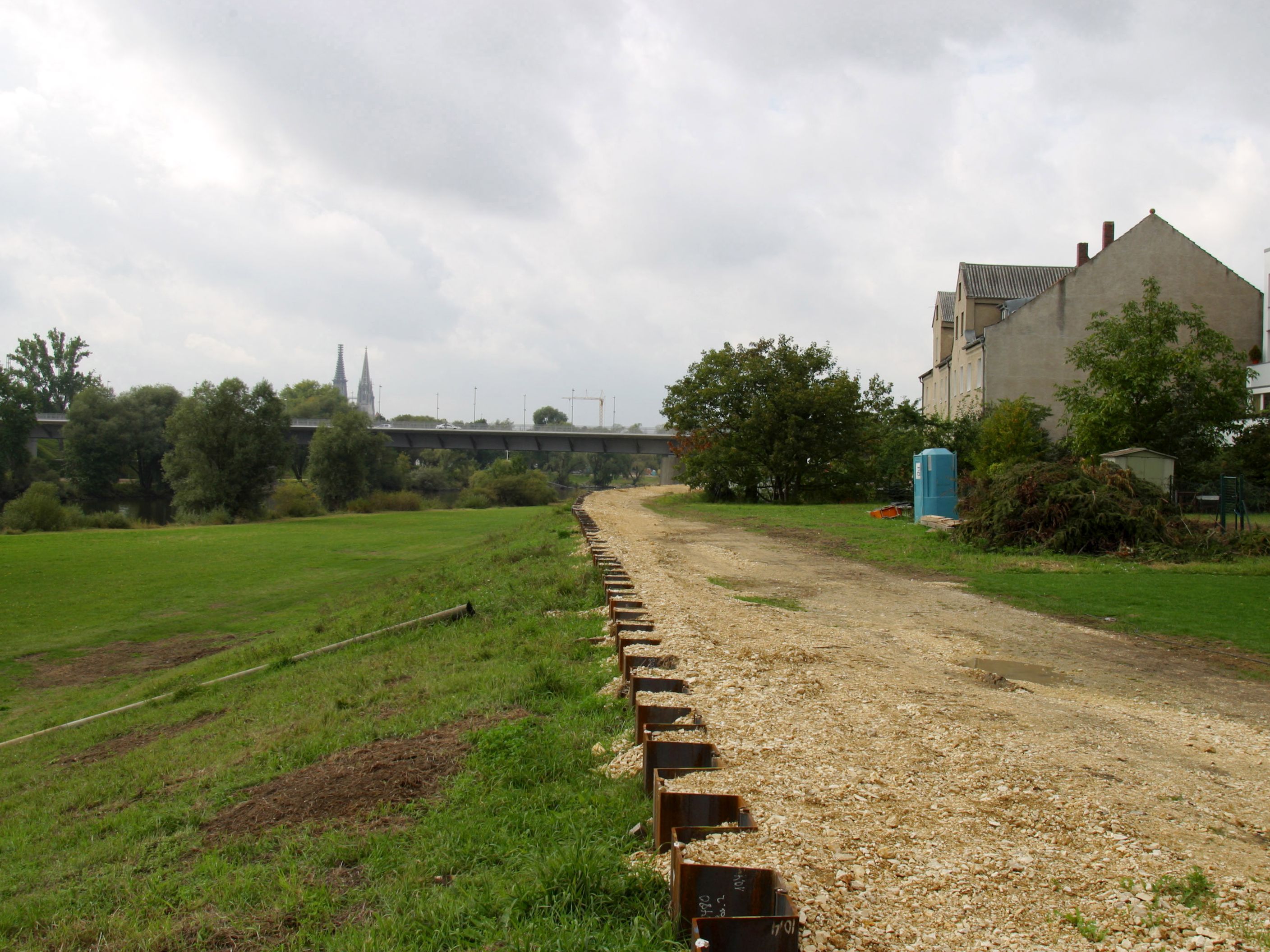

Weichser Damm wird durch eine Spundwand stabilisiert

850.000 Euro für "Ertüchtigung".
Freitag Bekanntgabe des Wettbewerbsiegers.

Grüner Uferstreifen und rechts davon Baustelle mit aufgeschütteten Erdwall.

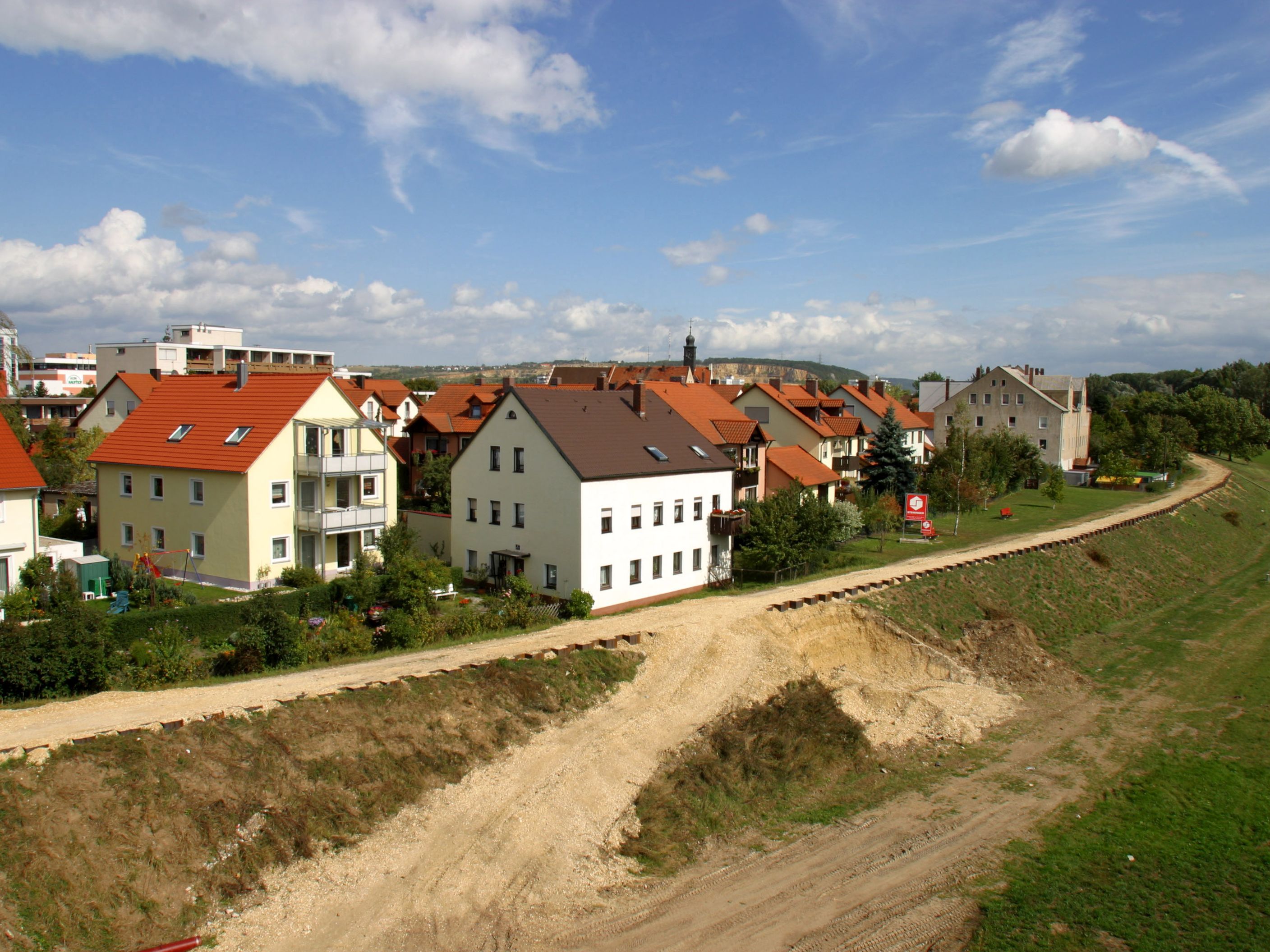

06. August 2003
Weichser Damm

Schwachstelle im Weichser Damm soll beseitigt werden

Noch heuer wird eine Spundwand errichtet, wenn das Geld reicht.
Kinder bitten um Errichtung eines Spielplatzes
